Đoàn đã kiểm tra 5 dự án, gồm: Khu nhà ở xã hội Bãi Viên tại phường Thành Nam; Nhà ở xã hội Bảo Minh tại phường Trường Thi; Dự án thành phần 18 - nhà ở xã hội OXH.01 thuộc Khu đô thị thời đại và đổi mới sáng tạo tại phường Hà Nam; Dự án nhà ở xã hội NOXH02 tại phường Duy Hà và Nhà ở xã hội Tây Phù Vân tại phường Phù Vân.
Tại Dự án Khu nhà ở xã hội Bãi Viên, công trình được khởi công tháng 5/2025, trên diện tích hơn 3ha, gồm 6 tòa nhà 9 tầng với khoảng 1.100 căn hộ, tổng vốn đầu tư hơn 900 tỷ đồng. Đến nay, tòa nhà B cơ bản hoàn thành phần xây lắp; tòa nhà C đang gia công, lắp dựng cốp pha, cốt thép dầm sàn tầng 7. Dự kiến 324 căn hộ tại tòa nhà B và C được bàn giao theo tiến độ.
Dự án Nhà ở xã hội Bảo Minh được khởi công cuối tháng 6/2026, có diện tích khoảng 3ha, gồm 3 khối nhà 9 tầng và 9 khối nhà 3 tầng, với 848 căn hộ, đáp ứng chỗ ở cho khoảng 1.500 người. Tổng mức đầu tư khoảng 500 tỷ đồng. Hiện dự án đã hoàn thành đổ sàn tầng 1, đang gia công cốp pha, cốt thép cột tầng 2; phấn đấu cuối năm 2026 hoàn thành phần thô 176 căn hộ và đưa vào sử dụng trong quý II/2027.
Tại Dự án thành phần 18 - nhà ở xã hội OXH.01, thuộc Khu đô thị thời đại và đổi mới sáng tạo, dự án có quy mô khoảng 1.800 căn hộ, tổng mức đầu tư 1.600 tỷ đồng. Theo chỉ tiêu được giao, năm 2026 dự án phải hoàn thành 450 căn. Đến nay, nhà đầu tư cơ bản hoàn thành 200 căn, dự kiến bàn giao trong tháng 10/2026.
Dự án nhà ở xã hội NOXH02 tại phường Duy Hà có quy mô 819 căn hộ, tổng mức đầu tư khoảng 1.067 tỷ đồng, khởi công cuối tháng 6/2026. Hiện dự án đang thi công cọc thí nghiệm, thăm dò và kiểm tra tải trọng đầu cọc.

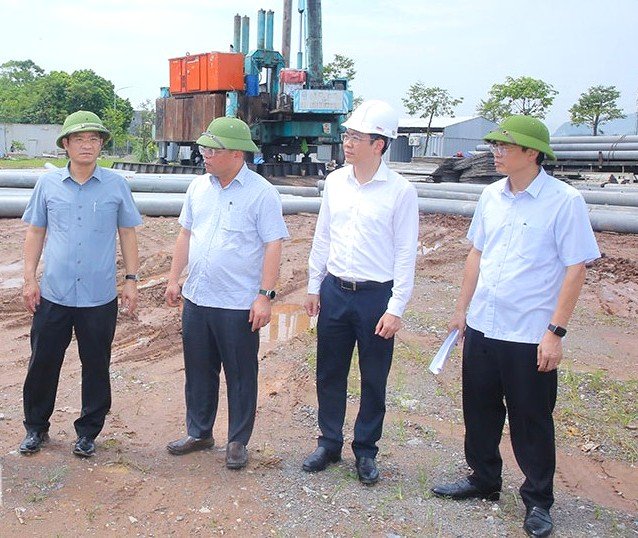

Trong khi đó, Dự án Nhà ở xã hội Tây Phù Vân có quy mô khoảng 416 căn hộ, tổng mức đầu tư khoảng 329 tỷ đồng. Dự án đã hoàn thành ép cọc thí nghiệm và đang triển khai ép cọc đại trà.

Tại các dự án, chủ đầu tư, nhà thầu và các cơ quan chức năng đã báo cáo tiến độ, các mốc triển khai, đồng thời nêu những khó khăn, vướng mắc cần tháo gỡ. Trên cơ sở kiểm tra thực tế, Phó Chủ tịch UBND tỉnh Ninh Bình Trần Anh Dũng ghi nhận nỗ lực của các chủ đầu tư, đơn vị thi công và nhấn mạnh vai trò quan trọng của các dự án trong việc mở rộng quỹ nhà ở xã hội, nhà ở cho thuê, đáp ứng nhu cầu an cư của người dân và người lao động.
Phó Chủ tịch UBND tỉnh Ninh Bình yêu cầu các chủ đầu tư, nhà thầu tập trung nhân lực, máy móc, thiết bị, tổ chức thi công bảo đảm chất lượng, an toàn lao động và bám sát tiến độ được phê duyệt. Các sở, ngành liên quan và Văn phòng UBND tỉnh Ninh Bình chủ động theo dõi tiến độ, kịp thời tham mưu, giải quyết những khó khăn, vướng mắc phát sinh, tạo điều kiện để các dự án được triển khai đúng kế hoạch.
Đối với các kiến nghị của chủ đầu tư, ông Trần Anh Dũng yêu cầu các đơn vị có văn bản gửi cơ quan chức năng để xem xét, phối hợp giải quyết theo thẩm quyền, góp phần đẩy nhanh tiến độ các dự án nhà ở xã hội trên địa bàn tỉnh.
Hằng Nga
