Dự án được triển khai tại KCN Bắc Thạch Hà, xã Việt Xuyên, tỉnh Hà Tĩnh với các hạng mục kỹ thuật chuẩn hóa dự án nhằm hoàn thiện hạ tầng truyền tải, nâng cao chất lượng phân phối điện, sẵn sàng đáp ứng nhu cầu phụ tải phục vụ sản xuất và thu hút đầu tư tại khu công nghiệp trọng điểm này.

Theo quyết định, dự án xây dựng mới khoảng 0,05 km đường dây 110kV mạch kép, sử dụng dây dẫn AC300/39. Tuyến đường dây thực hiện đấu nối chuyển tiếp trên đường dây 110kV hiện hữu từ TBA 500kV Hà Tĩnh đi Hồng Lĩnh. Điểm đầu bắt đầu từ cột xây dựng mới dưới đường dây này và điểm cuối đấu nối trực tiếp vào TBA 110kV Bắc Thạch Hà.

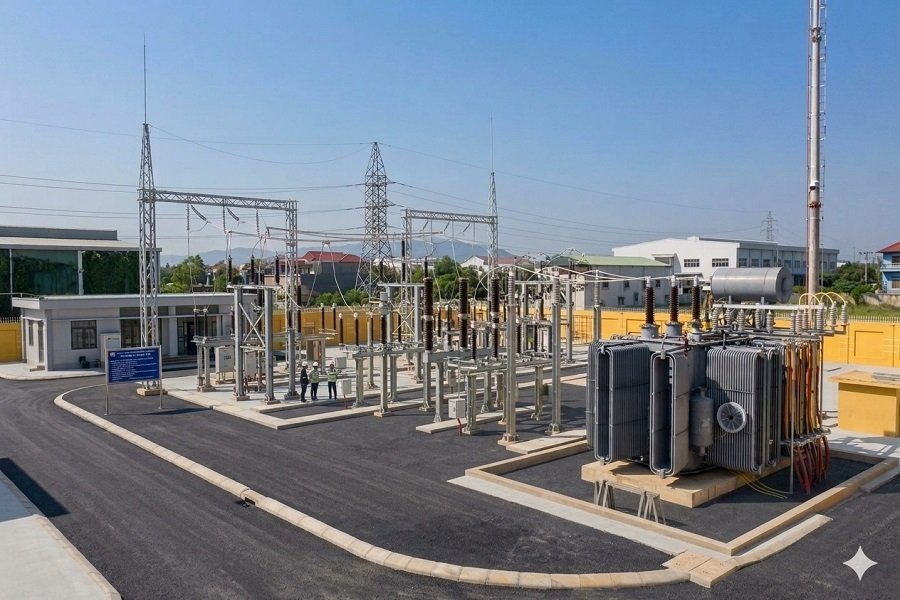

Xây dựng mới TBA 110kV Bắc Thạch Hà áp dụng công nghệ trạm biến áp kỹ thuật số tiên tiến. Quy mô trạm dài hạn đạt 2x63MVA - 110/35/22kV. Trong giai đoạn 1, dự án sẽ tiến hành lắp đặt trước một máy biến áp để kịp thời vận hành.

Ảnh minh họa

Dự án có tổng diện tích sử dụng đất khoảng 1,9142 ha, bao gồm: 0,085 ha đất xây dựng móng cột; 0,75 ha dành cho hành lang an toàn tuyến và 1,0792 ha phục vụ xây dựng trạm biến áp. Ranh giới sử dụng đất cụ thể sẽ được chuẩn hóa trong quá trình thực hiện các thủ tục giao đất, thuê đất tiếp theo.

Thời hạn hoạt động của dự án kéo dài đến ngày 29/8/2073. Theo kế hoạch, công trình sẽ hoàn thành và chính thức đưa vào khai thác trong quý IV/2027.

Nhằm đảm bảo tính đồng bộ, UBND tỉnh Hà Tĩnh yêu cầu Công ty TNHH VSIP Hà Tĩnh có trách nhiệm phối hợp chặt chẽ với EVNNPC trong suốt quá trình chuẩn bị đầu tư, thi công và vận hành công trình. Việc triển khai phải ăn khớp với hạ tầng kỹ thuật chung của KCN Bắc Thạch Hà giai đoạn 1.

Theo đó, VSIP Hà Tĩnh sẽ tạo điều kiện tối đa về mặt bằng, hướng tuyến công trình; đồng thời tổ chức phương án thi công khoa học nhằm hạn chế thấp nhất ảnh hưởng tới hoạt động sản xuất, kinh doanh của các doanh nghiệp trong khu vực. Đơn vị này cũng thống nhất để EVNNPC trực tiếp quản lý, vận hành TBA 110kV và thực hiện quyền phân phối, bán điện cho các nhà đầu tư thứ cấp theo quy định của pháp luật.

Hai bên có trách nhiệm trao đổi định kỳ về tiến độ dòng vốn, tiến độ xây dựng và nhu cầu phụ tải của các nhà máy nhằm giúp ngành điện chủ động các phương án cấp điện an toàn, liên tục.

Đối với chủ đầu tư, UBND Hà Tĩnh tỉnh yêu cầu EVNNPC tập trung huy động nguồn vốn, triển khai dự án đúng mục tiêu, quy mô và tiến độ được duyệt. Quá trình thi công phải tuân thủ nghiêm ngặt các quy định về quy hoạch, xây dựng, đất đai, an toàn điện lực, bảo vệ môi trường, phòng cháy chữa cháy, cũng như các yêu cầu về quốc phòng, an ninh tại địa phương.

Đồng thời, UBND tỉnh giao Ban Quản lý Khu kinh tế tỉnh chủ trì, phối hợp với các sở, ngành và địa phương liên quan thực hiện chức năng quản lý nhà nước. Đơn vị này sẽ là đầu mối hướng dẫn, hỗ trợ tối đa cho nhà đầu tư hoàn thiện các hồ sơ, thủ tục pháp lý theo đúng quy định hiện hành.

Dự án đường dây và TBA 110kV KCN Bắc Thạch Hà khi đi vào vận hành được kỳ vọng sẽ tạo cú hích lớn cho hạ tầng năng lượng địa phương, giúp các nhà đầu tư thứ cấp yên tâm bám trụ, mở rộng quy mô sản xuất, góp phần thúc đẩy chỉ số phát triển công nghiệp của tỉnh Hà Tĩnh.

Khánh Trình
