Đây là một trong những mốc kỹ thuật quan trọng, tạo tiền đề cho việc hạ rotor và tiến tới phát điện hòa lưới tổ máy số 1 dự kiến trước ngày 19/8/2025.

NPCETC thử nghiệm thành công cao áp Stato tổ máy số 1 - Dự án Nhà máy Thủy điện Hòa Bình mở rộng
NPCETC thử nghiệm thành công cao áp Stato tổ máy số 1 - Dự án Nhà máy Thủy điện Hòa Bình mở rộng

Dự án Nhà máy Thủy điện Hòa Bình mở rộng là công trình trọng điểm quốc gia, thuộc nhóm A theo quyết định phê duyệt của Chính phủ, có tổng công suất 480 MW gồm 2 tổ máy. Dự án có ý nghĩa lớn trong việc tăng cường công suất phát điện, đảm bảo an ninh năng lượng Quốc gia, đặc biệt vào các thời điểm cao điểm của phụ tải. Tập đoàn Điện lực Việt Nam cùng các đơn vị thi công đang quyết liệt triển khai các hạng mục, với mục tiêu hoàn thành toàn bộ dự án trong quý IV năm 2025.

Với vai trò là đơn vị thực hiện công tác thí nghiệm hiệu chỉnh thiết bị điện và hệ thống điều khiển cho toàn bộ nhà máy, NPCETC đã chủ động xây dựng kế hoạch triển khai khoa học, đồng bộ; huy động đầy đủ nguồn lực gồm đội ngũ kỹ sư, chuyên gia kỹ thuật giàu kinh nghiệm cùng thiết bị, máy móc hiện đại, đáp ứng yêu cầu kỹ thuật cao của dự án.

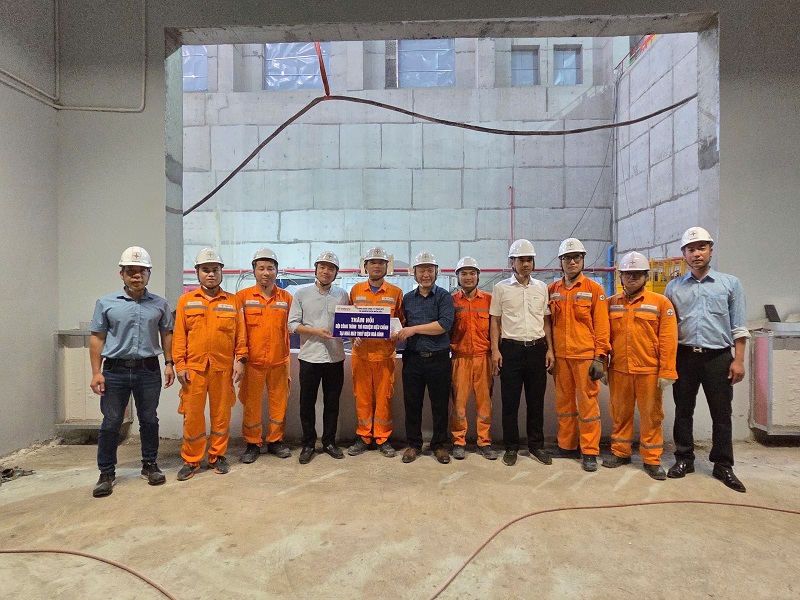

Ban lãnh đạo Công ty thăm hỏi động viên đội công tác
Ban lãnh đạo Công ty thăm hỏi động viên đội công tác

Các hạng mục thí nghiệm chính do Công ty đảm nhiệm bao gồm: Hệ thống điều khiển, đo lường và bảo vệ; Hệ thống SCADA; Thiết bị điện tại trạm phân phối GIS 500kV; Máy biến áp tăng áp; Máy phát và các hệ thống phụ trợ liên quan. Đặc biệt, trong giai đoạn thử nghiệm cao áp stato tổ máy số 1 - một bước kỹ thuật quan trọng kiểm tra khả năng chịu điện áp và độ bền cách điện trước khi lắp tổ hợp rotor - Lãnh đạo Công ty đã quan tâm sâu sát, trực tiếp chỉ đạo công tác triển khai tại hiện trường, thăm hỏi, động viên đội ngũ kỹ sư, kỹ thuật viên đang làm việc tại công trình. Sự quan tâm kịp thời, sát sao từ Ban Lãnh đạo là nguồn động lực lớn giúp đội ngũ triển khai nhiệm vụ với tinh thần quyết tâm cao độ, đảm bảo an toàn tuyệt đối và kết quả kỹ thuật chính xác.

Việc thử nghiệm thành công cao áp stato tổ máy số 1 không chỉ góp phần quan trọng vào lộ trình phát điện tổ máy đúng kế hoạch, mà còn là minh chứng cho năng lực kỹ thuật, tinh thần trách nhiệm và sự chủ động của NPCETC trong việc tham gia các dự án năng lượng trọng điểm quốc gia.

Trong thời gian tới, Công ty sẽ tiếp tục phối hợp chặt chẽ với các đơn vị liên quan, theo sát tiến độ, đảm bảo chất lượng công tác thí nghiệm, sẵn sàng cho các giai đoạn tiếp theo của dự án. NPCETC cam kết đồng hành cùng dự án Nhà máy Thủy điện Hòa Bình mở rộng, góp phần vào thành công chung của công trình biểu tượng này.

Minh Anh
