Hiện nay, nhu cầu phụ tải điện của tỉnh Phú Thọ đang gia tăng nhanh chóng với mục tiêu tăng trưởng GRDP giai đoạn tới khoảng 11 - 12%/năm, kéo theo nhu cầu điện tăng tương ứng từ 12 - 15% mỗi năm. Năm 2025, công suất phụ tải cực đại Pmax toàn tỉnh đã đạt 2.064 MW, xếp thứ 4/17 đơn vị trong EVNNPC. Dự kiến năm 2026, Pmax sẽ đạt khoảng 2.400 MW và tiếp tục tăng mạnh lên 4.191 MW vào năm 2030. Việc quy hoạch và mở rộng 57 khu công nghiệp, 133 cụm công nghiệp lớn như KCN Phú Hà, KCN Cẩm Khê đã tạo áp lực cực kỳ lớn lên hệ thống điện hiện hữu, khiến lưới điện 110kV tại nhiều khu vực luôn vận hành trong tình trạng đầy và quá tải cục bộ. Do đó, việc triển khai thành công các công trình hạ tầng lưới điện trọng điểm là nhiệm vụ chính trị cấp bách, tạo động lực thu hút đầu tư và thúc đẩy kinh tế địa phương.

Buổi làm việc giữa UBND tỉnh Phú Thọ và Tổng công ty Điện lực miền Bắc diễn ra vào chiều ngày 06/5/2026 nhằm rà soát tiến độ, tháo gỡ khó khăn trong triển khai các dự án lưới điện 110kV và trung áp trên địa bàn, bảo đảm cung cấp điện ổn định cho sản xuất và đời sống Nhân dân.
Buổi làm việc giữa UBND tỉnh Phú Thọ và Tổng công ty Điện lực miền Bắc diễn ra vào chiều ngày 06/5/2026 nhằm rà soát tiến độ, tháo gỡ khó khăn trong triển khai các dự án lưới điện 110kV và trung áp trên địa bàn, bảo đảm cung cấp điện ổn định cho sản xuất và đời sống Nhân dân.
Công ty Điện lực Phú Thọ tổ chức họp tháo gỡ vướng mắc với Trung tâm phát triển quỹ đất KV Hòa Bình và BA2, BA3 khi triển khai các dự án 110kV trên địa bàn.
Công ty Điện lực Phú Thọ tổ chức họp tháo gỡ vướng mắc với Trung tâm phát triển quỹ đất KV Hòa Bình và BA2, BA3 khi triển khai các dự án 110kV trên địa bàn.

Trọng tâm của chiến dịch lần này là dứt điểm các vướng mắc về bồi thường, giải phóng mặt bằng trên địa bàn 22 xã, phường: An Nghĩa, An Bình, Yên Thủy, Lạc Lương, Lạc Thủy, Kỳ Sơn, Lương Sơn, Tân Lạc, Cao Phong, Mường Thàng, Thống Nhất, Hòa Bình, Cao Dương, Hợp Kim, Hoàng Cương, Thanh Ba, Trạm Thản, Phú Mỹ, Thái Hòa, Lập Thạch, Hợp Lý và Liên Hòa. Dù phần lớn khối lượng công việc và các hạng mục chính đã cơ bản hoàn thành, hệ thống vẫn còn một số tồn tại cục bộ tại các vị trí kè, móng, khoảng néo và hành lang tuyến cần phải xử lý dứt điểm.

Để hiện thực hóa mục tiêu này, một "luồng xanh" hành chính phối hợp liên thông đã được thiết lập chặt chẽ giữa các sở, ngành và địa phương nhằm rút ngắn tối đa thời gian xử lý hồ sơ đất đai, nguồn gốc đất và phê duyệt phương án bồi thường. Theo chỉ đạo của Chủ tịch UBND tỉnh Trần Duy Đông, Sở Công Thương đóng vai trò là cơ quan đầu mối theo dõi, đôn đốc, yêu cầu các đơn vị cập nhật báo cáo tiến độ vào đúng 16 giờ thứ Năm hằng tuần để kịp thời làm rõ trách nhiệm, xử lý các tồn tại phát sinh. Đối với công tác giải phóng mặt bằng, Trung tâm Phát triển quỹ đất các khu vực chủ trì đẩy nhanh kiểm kê; các trường hợp cố tình không phối hợp sẽ bị hoàn thiện hồ sơ để tổ chức kiểm đếm bắt buộc hoặc cưỡng chế theo quy định. Song song với đó, Công an tỉnh chịu trách nhiệm nắm chắc tình hình, xây dựng phương án bảo đảm an ninh trật tự, kịp thời hỗ trợ các địa phương bảo vệ thi công khi cần thiết.

 "Tối hậu thư" về mốc thời gian bàn giao mặt bằng cho 8 dự án điện 110kV trọng điểm đã được ấn định rõ ràng, sớm nhất là ngày 30/5/2026 và chậm nhất là ngày 30/7/2026 phải hoàn thành toàn bộ để bàn giao cho chủ đầu tư. Tính đến thời điểm này, 8 dự án lưới điện 110kV trên địa bàn tỉnh Phú Thọ cơ bản được triển khai theo kế hoạch, trong đó một số công trình như TBA 110kV Yên Thủy đã hoàn thành xử lý các tồn tại về mặt bằng; dự án 110kV Cẩm Khê 2 và Sơn Nam đang đẩy mạnh thi công các hạng mục còn lại. Nhiều dự án đã hoàn thành phần lớn khối lượng xây lắp, điển hình như dự án 110kV Kỳ Sơn - Lương Sơn đạt khoảng 95% khối lượng trạm biến áp, dự án 110kV Cẩm Khê 2 hoàn thành 16/16 vị trí móng và 15/16 vị trí cột.

Tuy nhiên, một số dự án như 110kV Phù Ninh 2, Kim Bôi và một số hạng mục còn lại của Kỳ Sơn - Lương Sơn vẫn gặp khó khăn trong công tác bồi thường, giải phóng mặt bằng, tiềm ẩn nguy cơ ảnh hưởng tiến độ. Các chủ đầu tư, đơn vị thi công và chính quyền địa phương đang tập trung tháo gỡ vướng mắc, phấn đấu hoàn thành các mục tiêu tiến độ theo chỉ đạo của UBND tỉnh và Tổng công ty Điện lực miền Bắc. Các bí thư Đảng ủy và chủ tịch UBND các xã, phường có dự án đi qua phải chịu trách nhiệm toàn diện trước UBND tỉnh nếu để xảy ra chậm trễ tiến độ, trên tinh thần chủ động xử lý công việc thuộc thẩm quyền, không đùn đẩy và không để tồn tại kéo dài.

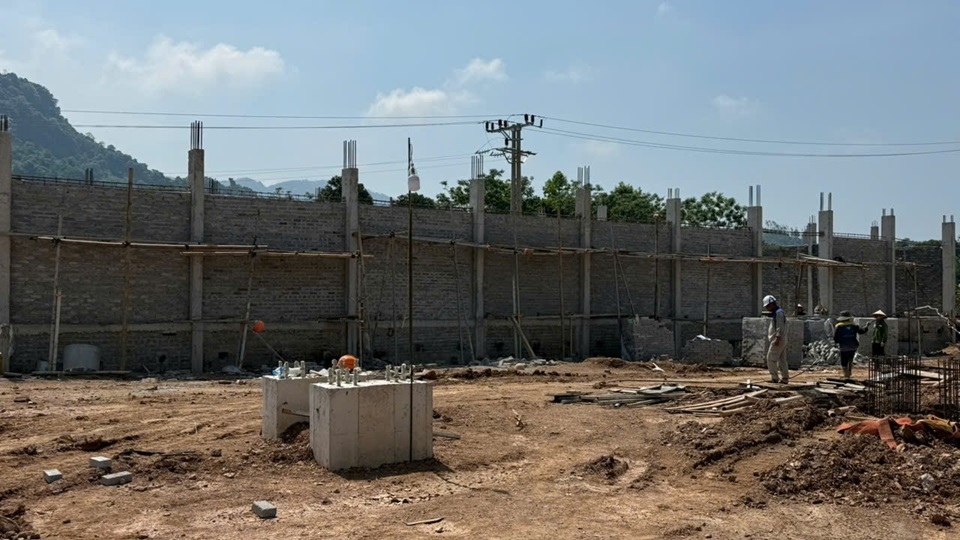

Dự án Đường dây và TBA 110kV Tân Lạc đã bàn giao được mặt bằng vị trạm 110kV Tân Lạc để triển khai thi công.
Dự án Đường dây và TBA 110kV Tân Lạc đã bàn giao được mặt bằng vị trạm 110kV Tân Lạc để triển khai thi công.

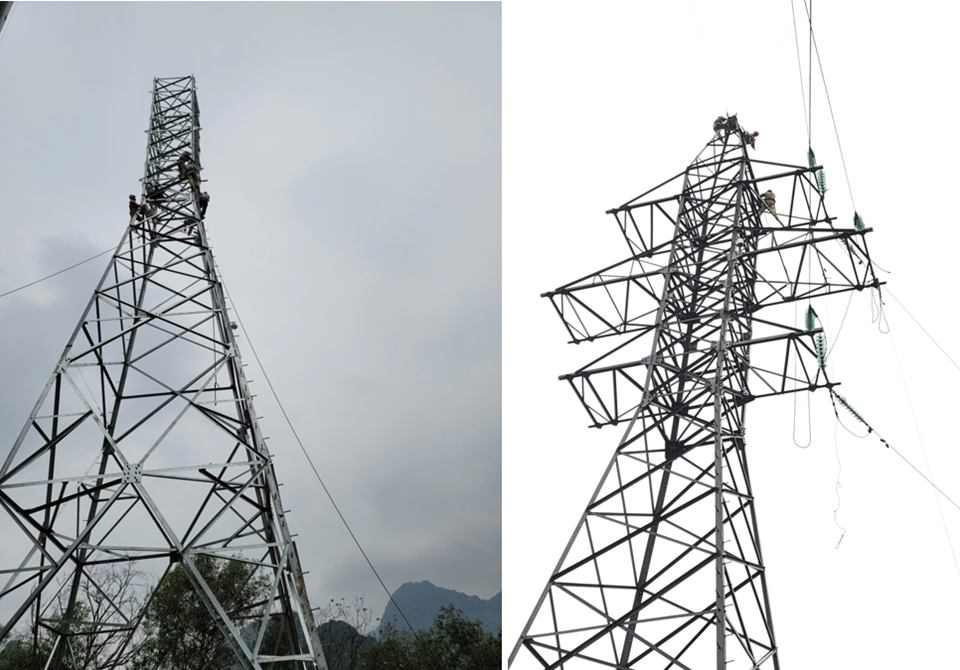

Dự án Đường dây 110kV từ TBA 220kV Hòa Bình - TBA 110kV Hòa Bình đã thi công dựng xong 2 vị trí cột 01A và 02.
Dự án Đường dây 110kV từ TBA 220kV Hòa Bình - TBA 110kV Hòa Bình đã thi công dựng xong 2 vị trí cột 01A và 02.
Dự án Đường dây và TBA 110kV Cẩm Khê 2 đã hoàn thành thi công và đóng điện giai đoạn 1,2,3 (Phần ĐZ 110 kV từ TBA 110 kV Cẩm Khê - TBA 110 kV Cẩm Khê 2 và TBA 110 kV Cẩm Khê 2, đoạn tuyến từ VT18-VT25 qua KCN Cẩm Khê và mạch 01 ĐZ 110 kV từ TBA 220 kV Phú Thọ đến VT56 ĐZ 110 kV Hạ Hòa - Đồng Xuân (cũ).
Dự án Đường dây và TBA 110kV Cẩm Khê 2 đã hoàn thành thi công và đóng điện giai đoạn 1,2,3 (Phần ĐZ 110 kV từ TBA 110 kV Cẩm Khê - TBA 110 kV Cẩm Khê 2 và TBA 110 kV Cẩm Khê 2, đoạn tuyến từ VT18-VT25 qua KCN Cẩm Khê và mạch 01 ĐZ 110 kV từ TBA 220 kV Phú Thọ đến VT56 ĐZ 110 kV Hạ Hòa - Đồng Xuân (cũ).

Quyết tâm triển khai phương châm "có mặt bằng đến đâu, tổ chức thi công ngay đến đó" được xác định là giải pháp cốt lõi, mang tính quyết định để đẩy nhanh tiến độ trên toàn tuyến công trường. Nhằm triển khai đồng bộ tinh thần hành động này, Tổng công ty Điện lực miền Bắc cùng Công ty Điện lực Phú Thọ và các Ban Quản lý dự án đã chủ động bố trí lực lượng chuyên trách thường trực trực tiếp tại hiện trường, bảo đảm sự phối hợp chặt chẽ, nhịp nhàng với chính quyền địa phương trong từng khâu kiểm đếm, vận động các hộ dân bàn giao mặt bằng và thực hiện chi trả tiền bồi thường kịp thời.

Ngành Điện cam kết bảo đảm đầy đủ nguồn vốn, tập trung tối đa nhân lực, vật lực và phương tiện máy móc ở mức cao độ. Ngay khi nhận bàn giao mặt bằng sạch tại từng vị trí móng cột hay các khoảng néo hành lang tuyến, các đơn vị nhà thầu sẽ lập tức tổ chức thi công liên tục để nhanh chóng đưa các mạch nguồn năng lượng vào vận hành đúng tiến độ. Sự vào cuộc quyết liệt mang tính kỷ cương và tốc độ này không chỉ bảo đảm dòng điện an toàn cho sản xuất, đời sống Nhân dân mà còn tiếp tục khẳng định cam kết mạnh mẽ của tỉnh Phú Thọ trong việc luôn đồng hành, kiến tạo và củng cố niềm tin vững chắc cho các nhà đầu tư.

Hồng Nhung - Phương Anh
